砼烟囱爬梯新建安装措施

更新时间:2026-01-19   点击次数:13次

一、施工准备

技术准备:施工人员需熟悉施工图纸,明确爬梯的规格、型号、材质及安装位置。编制详细的施工方案,包括施工步骤、质量控制要点、安全防护措施等,并对施工人员进行技术交底。

材料准备:采购符合标准的爬梯本体、连接件、紧固件、防腐涂料等材料,并进行进场检验,确保材料质量符合国家标准和设计要求。

机具准备:配备齐全的起重设备、测量工具、紧固工具等,并进行检查和调试,确保设备处于良好工作状态。

人员准备:对施工人员进行资质审查,确保具备相应专业技能和经验。进行岗前培训,讲解施工安全知识、操作规程及质量控制要点。

二、测量放线

使用激光水平仪在烟囱表面投射垂直线,作为爬梯中心线。

每隔1-2米标记固定点位置,确保步距均匀。

根据设计图纸,在烟囱表面标记膨胀螺栓或化学锚栓的孔位,避开裂缝、疏松区域。

三、基础施工

混凝土烟囱:使用电钻配冲击钻头钻孔,孔径比螺栓大1-2mm,深度符合设计要求。

砖砌烟囱:定位砖缝,避免在砖体上直接钻孔,必要时使用穿墙螺栓。

钢制烟囱:采用磁力钻或等离子切割机开孔,确保孔边无毛刺。

安装膨胀螺栓或化学锚栓:膨胀螺栓敲入后用扳手拧紧螺母,确保膨胀片张开;化学锚栓注胶前清洁孔洞,注入适量胶体,插入螺栓后旋转固定。

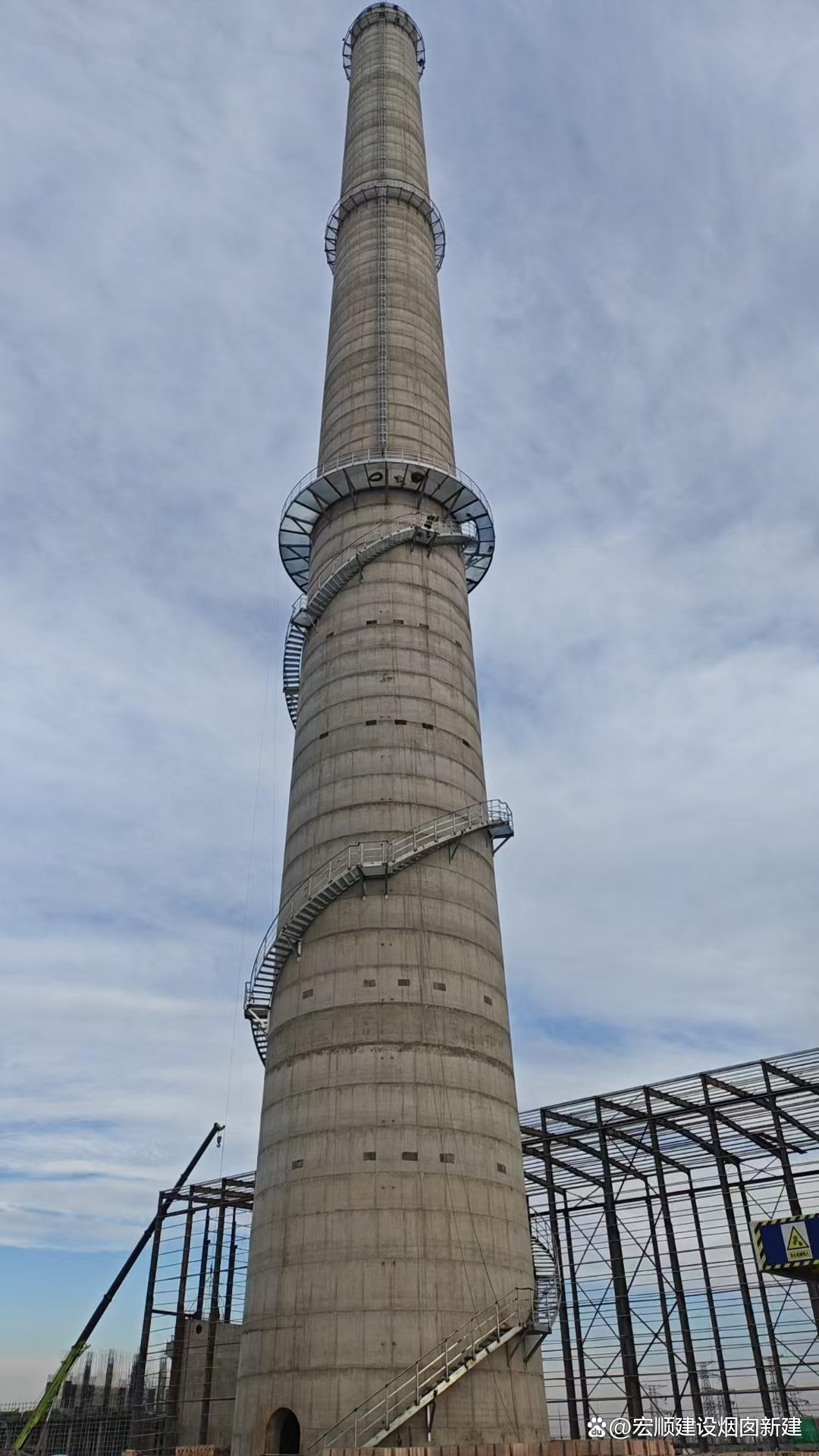

四、爬梯安装

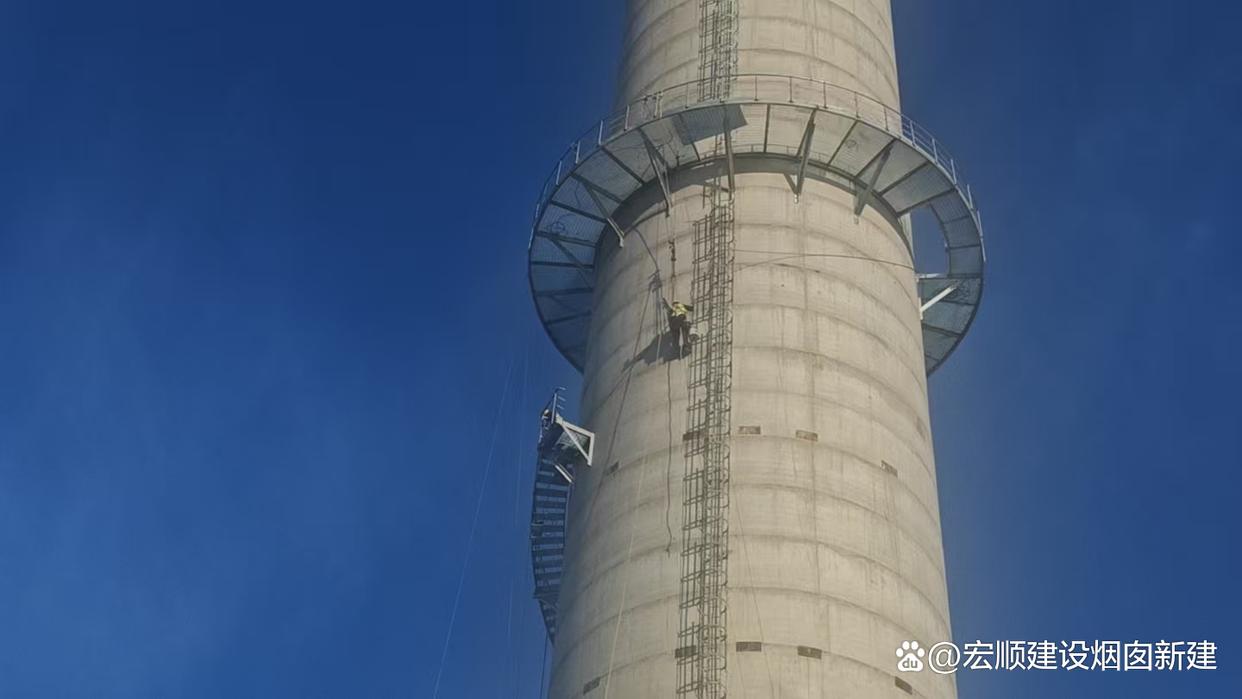

分段组装:在地面将爬梯分段组装,检查焊缝、螺栓紧固度。使用水平仪调整爬梯垂直度,偏差≤5mm/m。

吊装方法:卷扬机吊装在烟囱顶部设置滑轮组,用钢丝绳捆绑爬梯分段吊升。手动葫芦吊装适用于低矮烟囱,通过多组葫芦协同作业。

吊装要点:爬梯吊升时保持水平,避免碰撞烟囱表面。吊至安装位置后,用临时支撑固定,再连接固定件。

螺栓连接:使用高强度螺栓,涂抹防松胶,交叉拧紧至规定扭矩。连接处垫橡胶垫片,减少振动与噪音。

焊接加固:对关键连接点进行点焊,焊缝高度≥6mm,无气孔、夹渣。焊接后清除焊渣,涂刷防锈漆。

五、护网安装

在爬梯两侧安装防护网,网孔≤100mm,使用扎带或钢丝固定。

护网顶部与烟囱口保持安全距离。

六、质量检查与验收

垂直度检测:使用激光垂准仪或线坠检查爬梯整体垂直度,偏差≤H/1000。

固定强度测试:对膨胀螺栓进行拉拔试验,承载力需≥设计值的1.5倍。

焊缝检查:目视检查焊缝外观,必要时进行超声波探伤。

防腐处理:对爬梯及固定件涂刷防锈漆或热浸镀锌,确保无漏涂、流挂。

七、安全防护措施

高空作业防护:施工人员全程佩戴安全带,挂钩固定在独立生命线上。设置双道安全绳,一道用于作业,一道用于逃生。

天气限制:风速>6级、雷雨、大雾天气停止施工。

防火措施:焊接作业时配备灭火器,清理周边易燃物。

通讯保障:地面与高空人员使用对讲机保持联络,确保指令清晰。
